我国电力并网管理分析

Tag:电力并网

    内容摘要:可再生能源发电场及其所含的调试机组需要纳入调度管辖范围,在调试前需调度机构批准。在调试中,应遵循分批调试的准则,并与电网调度机构进行协商。并网调试的具体操作应严格按照调度指令进行。

    并网申请管理

    内容选自产业研究报告网发布的《2012-2016年中国可再生能源产业竞争现状及未来发展趋势报告

    可再生能源并网申请的管理需要电力调度机构掌握发电基地的详细信息,在可再生能源基地并网3个月前,需提交的信息包括可再生能源项目的开发核准文件、可研报告、规划报告,发电场运行规程,气象数据、地形和机组位置图的详细数据;机组、汇集线路及变压器等设备的型号及参数;升压站的无功补偿设备配置信息与诈细参数;用于电力系统仿真计算的机组、汇集线路及机组/控制系统的模型及参数;调度值班人员名审和联系方式,调度值班人员的上岗资格证书。其中,并网机组需要取得相应的检测机构颁发的检测报告。在此基础上,可再生能源发电场需要与电网调度机构签订并网调度协议,并向调度机构提供发电场运行数据、短期和超短期功率预测结果等信息。

    并网调试管理

    在正式并网运行前,可再生能源发电场需要经过并网调试工作,以达到符合正常并网运行的条件。可再生能源发电场及其所含的调试机组需要纳入调度管辖范围,在调试前需调度机构批准。在调试中,应遵循分批调试的准则,并与电网调度机构进行协商。并网调试的具体操作应严格按照调度指令进行。凡需在电网内做系统性试验的应遵守以下规定:(1)在电网内做与并网有关的试验要提出书面申请,经电网调度机构批准后方可实施。(2)可再生能源发电场应提前30个工作日向电网调度机构提交试验方案和有关报告,经电网调度机构审核后实施。调度机构应根据风电场要求和电网情况,合理安排可再生能源发电场的调试项目和调试计划,并可根据电网运行情况,对调试计划进行调整。此外,调度机构应针对风电场调试期间可能发生的对电网安全稳定产生影响的紧急情况制定应急预案,明确处理原则及具体处理措施,确保系统稳定及设备安全。

    并网调度管理

    当前,国家电力调度中心已近开始实行大值班制度,做到电网各种运行方式的实时处理。随着大规模可再生能源电力并网和跨省、跨区消纳可再生能源,需要在电力调度实行大值班制、实现实时处理基础上,进一步打破原有垂直化电力调度管理模式,实行电网调度信息和指令的交互化、快速化,通过设立专门可再生能源有专用调度席位、专门可再生能源分析部门和可再生能源统一调度中心,进行调峰容量调度,以便实时调整电网对可再生能源的接纳容量。

    考虑可再生能源并网的电力调度结构打破了多级垂直管理体系,在调度管理中,可再生能源控制中心以及各级调度中心时刻掌握可再生能源的电力输送情况,通过与可再生能源发电基地的信息交换以及电网运行调度的快速响应,包括对可再生资源信息的交换和联合分析,以确保及时进行电网调整和运行风险评估,在尽可能利用可再生能源电力基础上,充分保证可再生能源并网运行和调度的安全稳定。

    可再生能源电力控制中心与各级电力调度机构在可再生能源调度过程中,需综合考虑可再生能源发电场规模、接入电压等级和消纳方案与范围等因素确定对可再生能源发电场的调度关系,以进行可再生能源发电场调度。可再生能源发电场应服从电网调度机构的统一调度,遵守调度纪律,严格执行电网调度机构制定的有关规程和规定,其运行值班人员应遵循电网调度值班调度员的调度指令。属电网调度机构直接调度范围内的设备,可再生能源发电场必须严格遵守调度有关操作制度,按照调度指令执行操作,并实时提交现场情况,回答电网调度机构值班调度员的询问。属电网调度机构许可范围内的设备,可再生能源发电场运行值班人员操作前应报电网调度机构值班调度员,得到同意后方可按照电力系统调度规程及可再生能源发电场现场运行规程进行操作。

    此外,为保证系统运行的安全性,可再生能源发电场应配合电网调度机构保障电网安全,严格按照电网调度机构指令参与电网调峰和调频。在电力系统事故或紧急情况下,电网调度机构可以通过限制可再生能源发电场出力或暂时解列可再生能源发电场来保障电力系统安全。事故处理完毕,系统恢复正常运行状态后,电网调度机构应及时恢复可再生能源发电场的并网运行。可再生能源发电场及其电机组在紧急状态或故障情况下退出运行,以及因频率、电压等系统原因导致机组解列时,不得自行并网,应立即向电网调度机构汇报,并将机组并网方式改变为手动状态,经电网调度机构同意后按调度指令并网。风电场应做好事故记录并及时上报电网调度机构。

    对可再生能源并网和有效消纳,需要在现有常规调度模式中加入可再生能源运行的管理环节,以实施科学的电力调度管理,保持系统稳定并充分利用可再生能源。

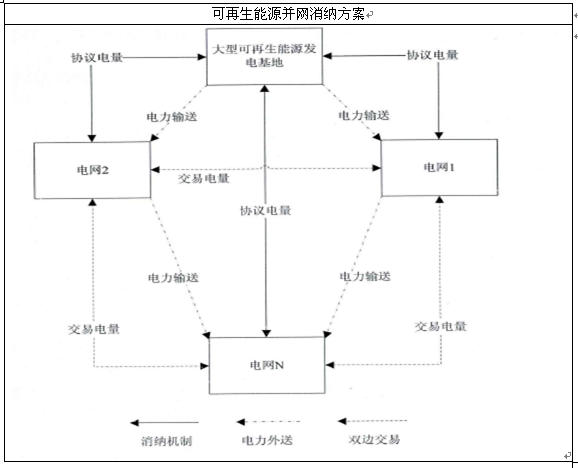

    大规模ixL电并网的具体屯力消纳实施可以借鉴我国三峡水电站屯能消纳方案的经验,如图所示。

    根据各省(区、市)未来电力电量平衡情况与可再生能源装机与并网比例,由国家层面统筹协调并出关相关政策,在西北区域以及三华地区实施大规模发电基地的分电方案,确定各发电基地外送的目标省(区、市),并考虑到以风电为主的可再生能源电力建设规划与运行特点,按照“确定分配比例”或者“定额”的方式,制定具有约束性的

    各省级政府框架协议,明确不同省市所承担的电力消纳份额。

    可再生能源消纳方案应该在一定的时间跨度内保持稳定,以保障可再生能源产业的监控可持续发展,并根据可再生能源产业发展以及各省级电力电能平衡的实际的情况适时适当进行调整,并将消纳任务的兒成纳入责任主体考核中。

    消纳方案通过各省级政府与电力公司向国务院和国家发改委申请电力分配,国家发改委与国家电网公司研究制定,最终由国务院审核实施。在具体实施过程中由国家调度中心进行合理调度,并有电监会加以监督管制。此外,外送电价可根据双方协商确定,其要保证电力公司和可再生能源发电商的利益。消纳方案的制定和电价的确定要适时调整,调整周期一般为一年一次。

    此外,为配合可再生能源基地的建设,需要在发电基地配套建设相应的火电设施或蓄能设施,以解决可再生能源并网运行带来的调峰等辅助服务问题,对此,可再生能源消纳方案的制定要考虑配套电网,以保障这些发电企业的基本利益。

    如果各省(区、市)在框架协议电量之外仍存在配额不平衡部分,配额超出规定义务的电力公司可通过电力交易市场售出多余配额,配额不够的电力公司可通过电力交易市场购入配额,或者直接从其他电网购入风电等可再生能源电量履行义务。这样,既保证了可再生能源的有效消纳,又有利于各省(区、市)配额义务的履行,以及各种可再生能源在全国范围内的广泛使用,将取得显著的经济效益与社会效益,实现市场与计划的优势互补。
